Гродноводоканал оказывает услуги: установка и поверка водомеров (79-19-09), анализ воды (79-19-20), электромонтажные работы, электрофизические измерения и испытания (79-19-53, 79-19-54, 79-19-55), телеинспекцию трубопроводов (79-19-38), подготовка к поверке манометров (79-19-58), испытание спасательных поясов, лестниц и стремянок (79-19-57), услуги ИВЦ (79-19-50).
|
Навигация
Авторизация
Логин:
Пароль:
Регистрация
Восстановить пароль



43
389
5845
Международный банк реконструкции и развития

Содержание статьи:
1. Проект «Реконструкция системы канализации бассейна канализования КНС № 4 города Гродно. I пусковой комплекс»
2. Ввод КНС №12 в эксплуатацию
3. Проект «Реконструкция системы канализации бассейна канализования КНС № 4 г. Гродно. II пусковой комплекс»
4. Ввод КНС №4 в эксплуатацию
5. Завершение реконструкции КНС-4
6. Встреча в Минске


Проект «Реконструкция системы канализации бассейна канализования КНС № 4 города Гродно. I пусковой комплекс»

Проект «Реконструкция системы канализации бассейна канализования КНС № 4 города Гродно. I пусковой комплекс. II этап» осуществлялся в рамках Соглашения о займе между Республикой Беларусь и Международным банком реконструкции и Развития (МБРР).

Данный проект был включен в Государственную программу Республики Беларусь по водоснабжению и водоотведению «Чистая вода на 2011-2015 годы».

Период строительства: 2010г.-2012г., 2013г.-2014г. (в два этапа);

Генеральный подрядчик - АО «Пожяминяй Дарбай» (Республика Литва).

Куратор проекта - ГП «Белкомтехинвест»

Проектировщик - ПРУП «БЕЛКОММУНПРОЕКТ»

Освоено 4,138 млн. дол. США (из них 458 тыс. дол. США за 2010-2012г. и 3,680 тыс. дол. США за 2013-2014г).

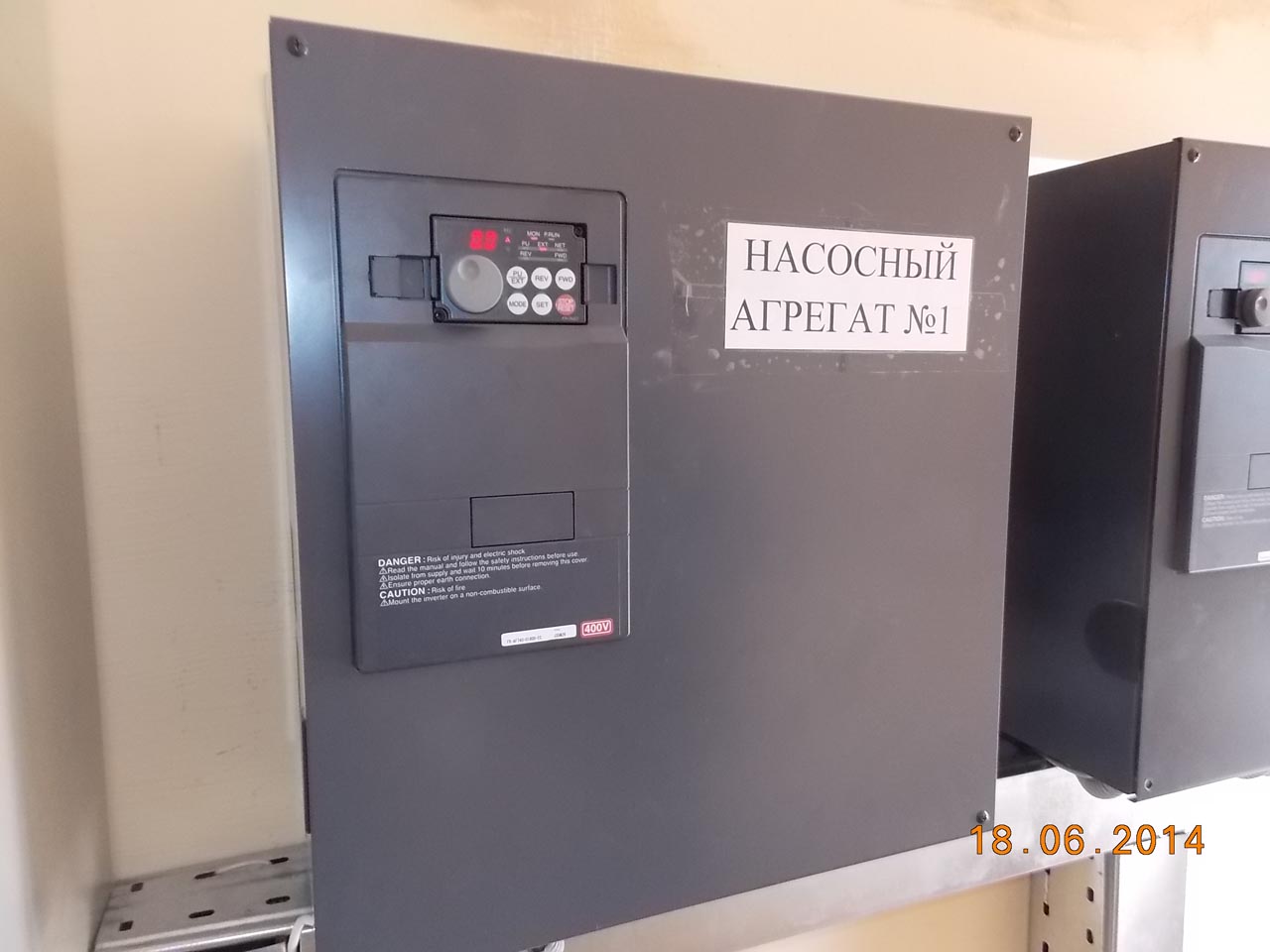

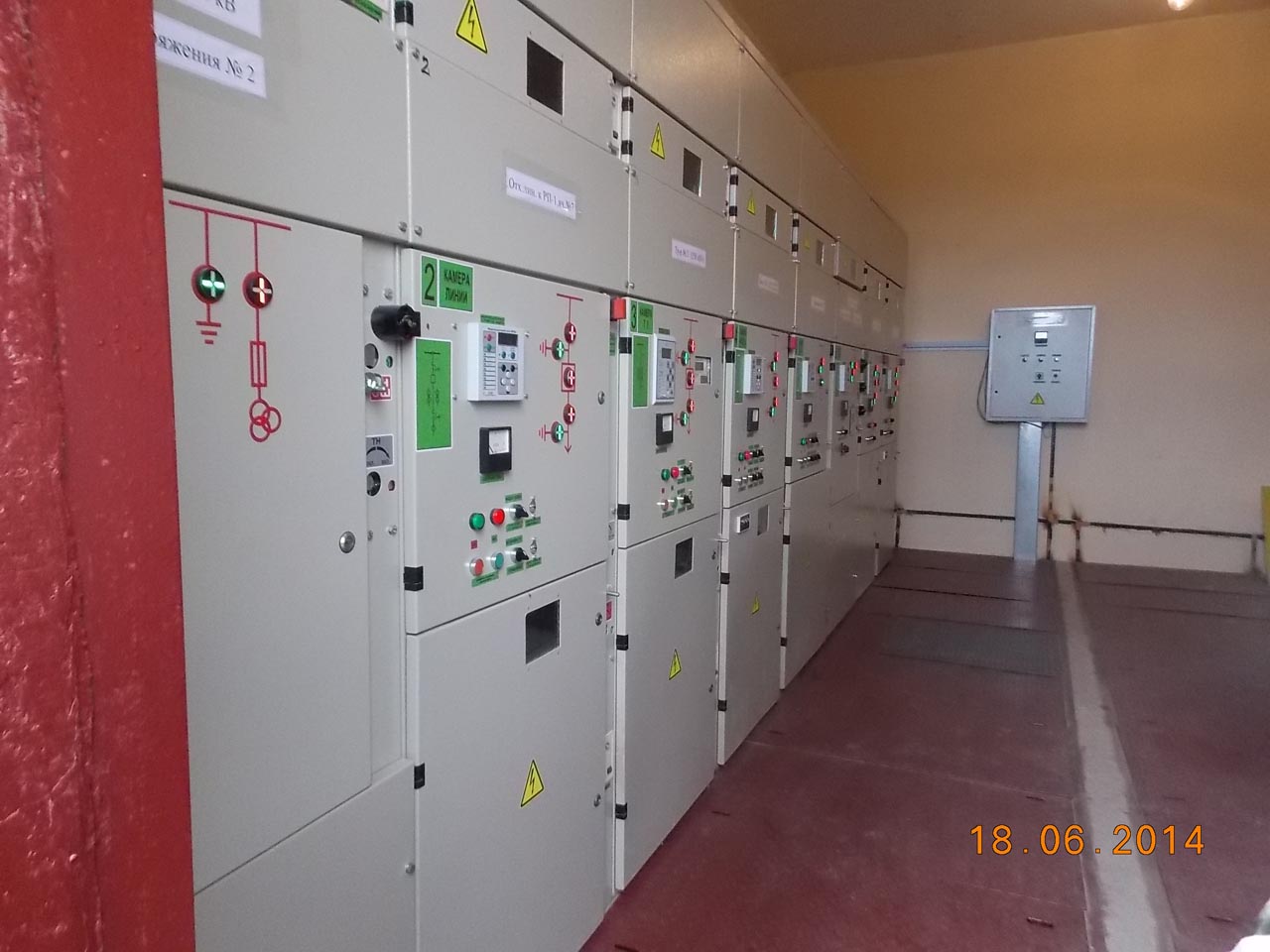

Выполненные работы: построена новая канализационно-насосная станция КНС №12, проложены напорные трубопроводы d=500 мм в две нитки общей длиной 8686 м от КНС№12 и самотечный коллектор d=1000 мм длиной 519 м, построена трансформаторная подстанция.


Ввод КНС №12 в эксплуатацию

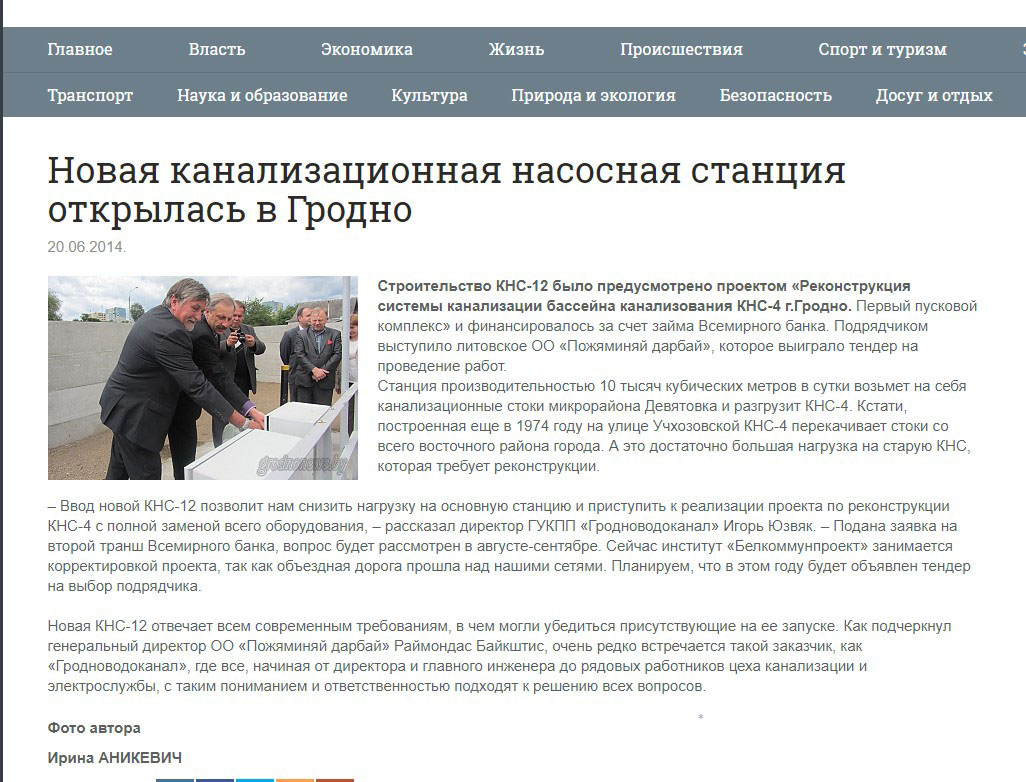

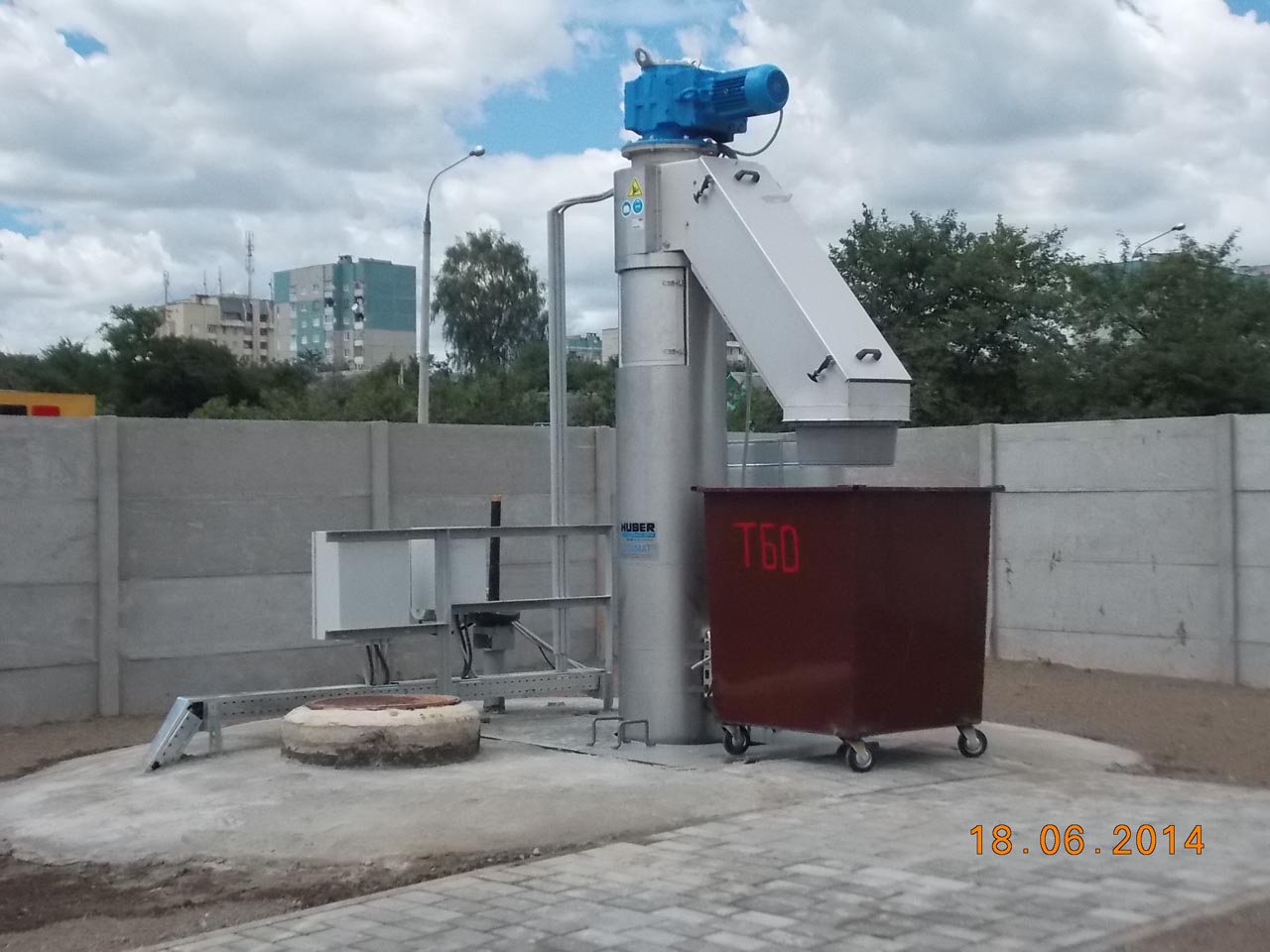

19.06.2014г. в торжественной обстановке была введена в эксплуатацию КНС №12, построенная в рамках проекта «Реконструкция системы канализации бассейна канализования КНС № 4 города Гродно. I пусковой комплекс».

На мероприятии присутствовали руководство ГУКПП «Гродноводоканал» и представители властей г Гродно, а также генеральный директор подрядчика ОО «Пожяминяй дарбай» Раймондас Байкштис.

– Ввод новой КНС-12 позволит нам снизить нагрузку на основную станцию и приступить к реализации проекта по реконструкции КНС-4 с полной заменой всего оборудования, – рассказал директор ГУКПП «Гродноводоканал» Игорь Юзвяк. – Подана заявка на второй транш Всемирного банка, вопрос будет рассмотрен в августе-сентябре. Сейчас институт «Белкоммунпроект» занимается корректировкой проекта, так как объездная дорога прошла над нашими сетями. Планируем, что в этом году будет объявлен тендер на выбор подрядчика.

Ввод в эксплуатацию КНС №12 и двух напорных коллекторов привел к оптимизации режима по бассейну канализования КНС №4, за счёт перераспределения нагрузки сточных вод между обеими станциями и снижении давления в напорных коллекторах.


Материал подготовлен на основании статьи «Новая канализационная насосная станция открылась в Гродно» газеты «Гродненская правда».


Проект «Реконструкция системы канализации бассейна канализования КНС № 4 г. Гродно. II пусковой комплекс»

Второй пусковой комплекс объекта «Реконструкция системы канализации бассейна канализования КНС № 4» города Гродно со стоимостью 8, 200 млн. дол. США был включен в проект для финансирования за счет средств дополнительного займа МБРР. Он включает в себя реконструкцию КНС №4 производительностью 30 тыс.м3/сут., строительство КНС для временной перекачки сточных вод, камеры переключения напорных трубопроводов, строительство напорных трубопроводов от КНС 2Д630 длиной 2х4750 м.

Подрядчик: Консорциум АО «Пожаминяй дарбай» и ЗАО «Жилинскис и КО» ( Контракт 29.12.2016)

Финансирование: Займ Международного Банка Реконструкции и Развития

Проект на реконструкцию бассейна канализования КНС -4 был выполнен ПРУП «Белкоммунпроект» в 2007г

Стоимость объекта: 7,8 млн долларов США

Сроки реализации 2016-2017гг

Координатор: ГП «Белкомтехинвест»


Работы по проекту:

  • реконструкция КНС-4 с увеличением производительности до 30 тыс м3/сут;
  • строительство временной КНС для перекачки сточных вод, камер переключения, технологических коммуникаций;
  • прокладка напорных трубопроводов в две нитки Ø600мм, материал труб - П/Э, в однотрубном исполнении – 10 312 м и самотечного коллектора Ø1000мм – 52,2 м, материал труб - стеклопластик;
  • строительство бытового корпуса.

Ввод КНС №4 в эксплуатацию

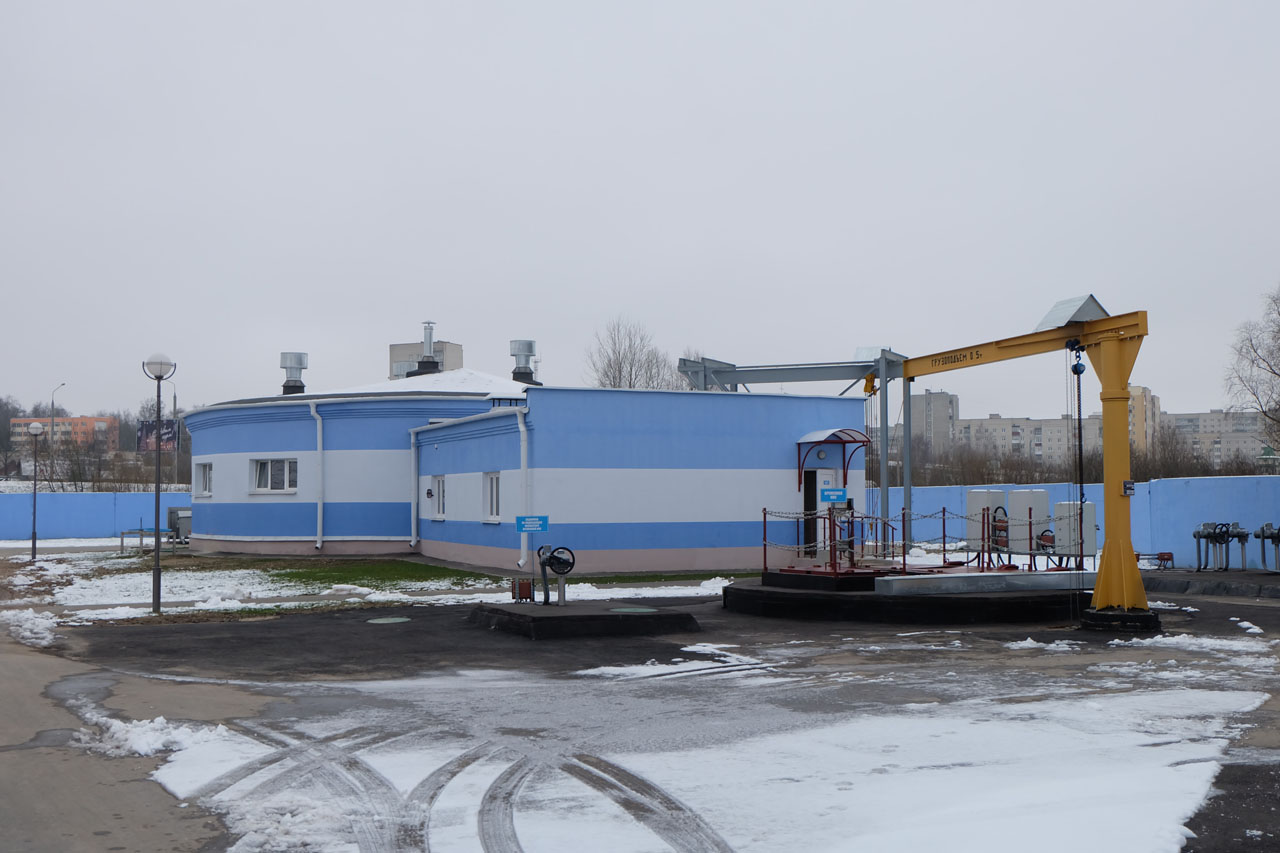

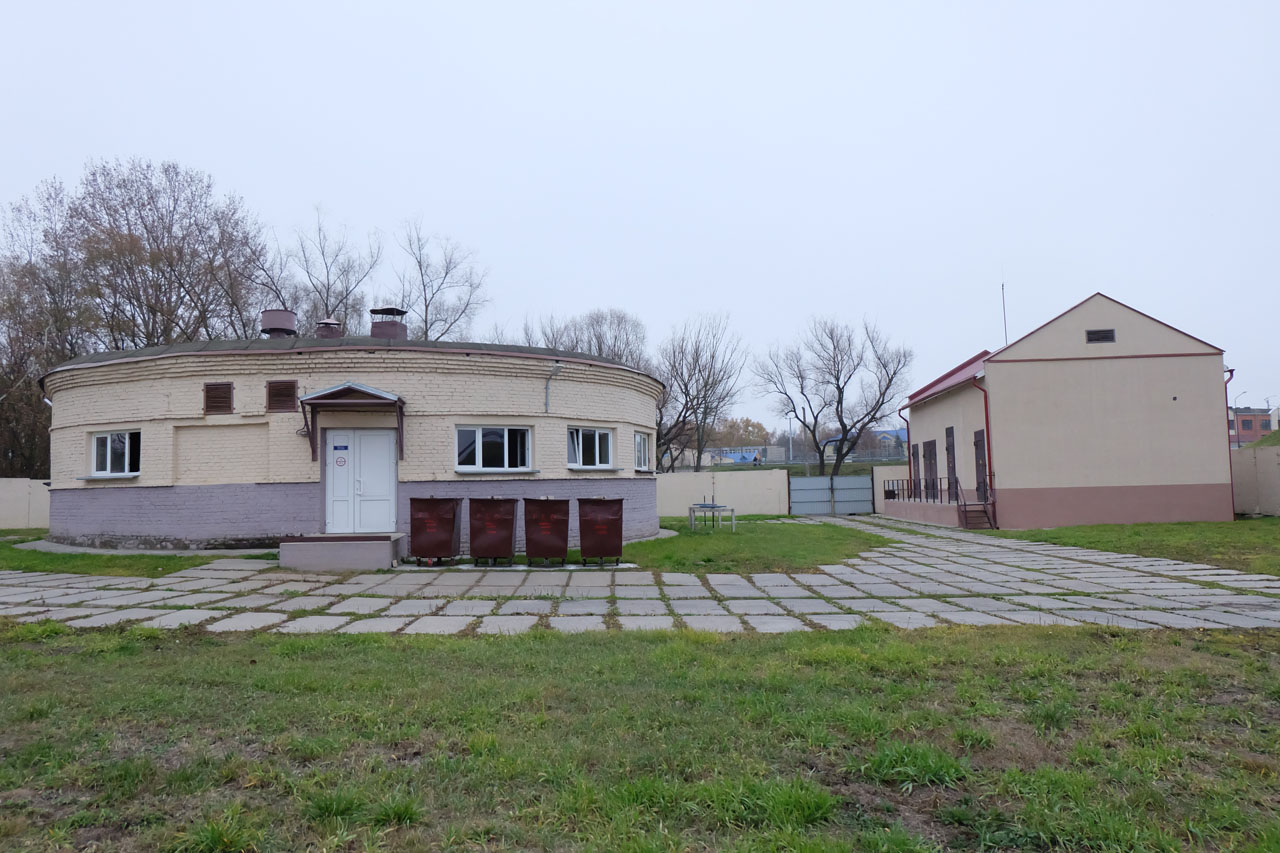

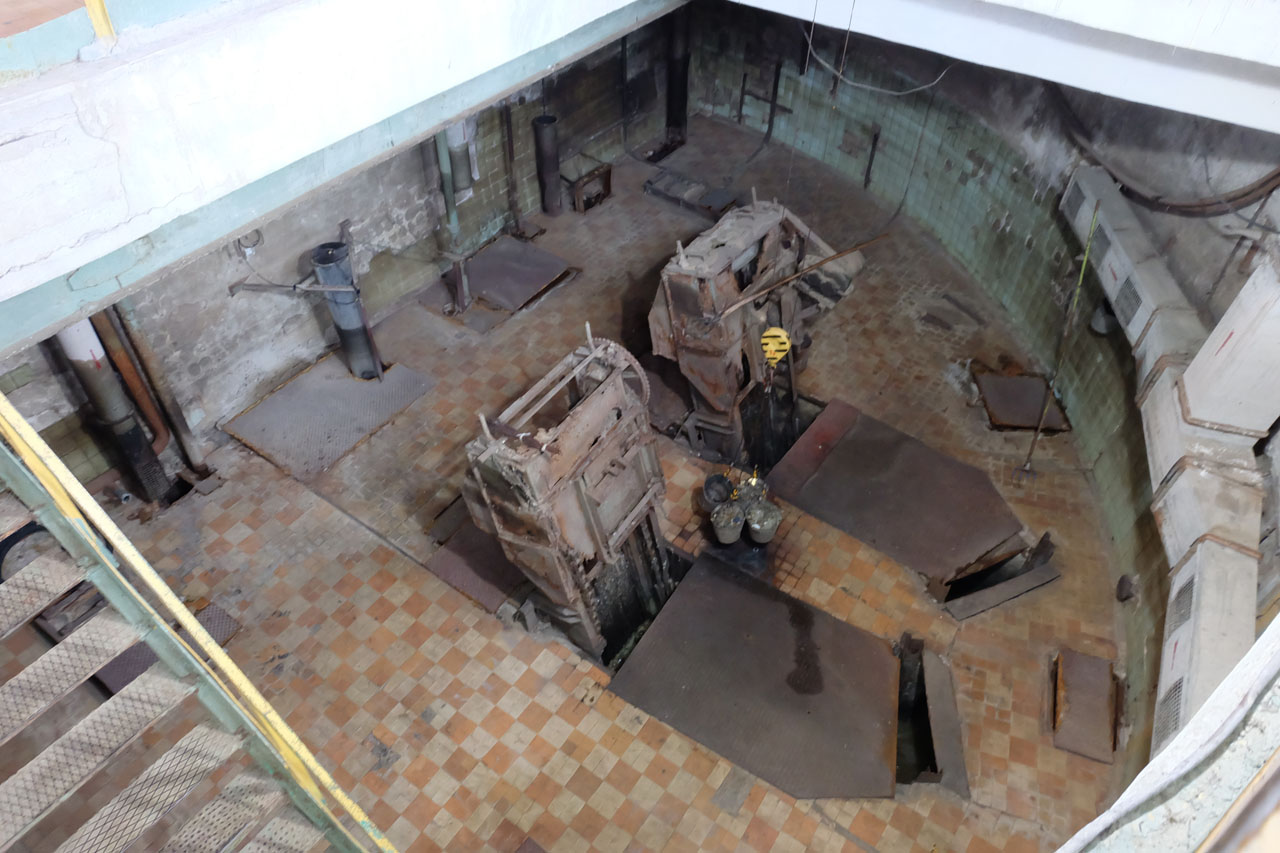

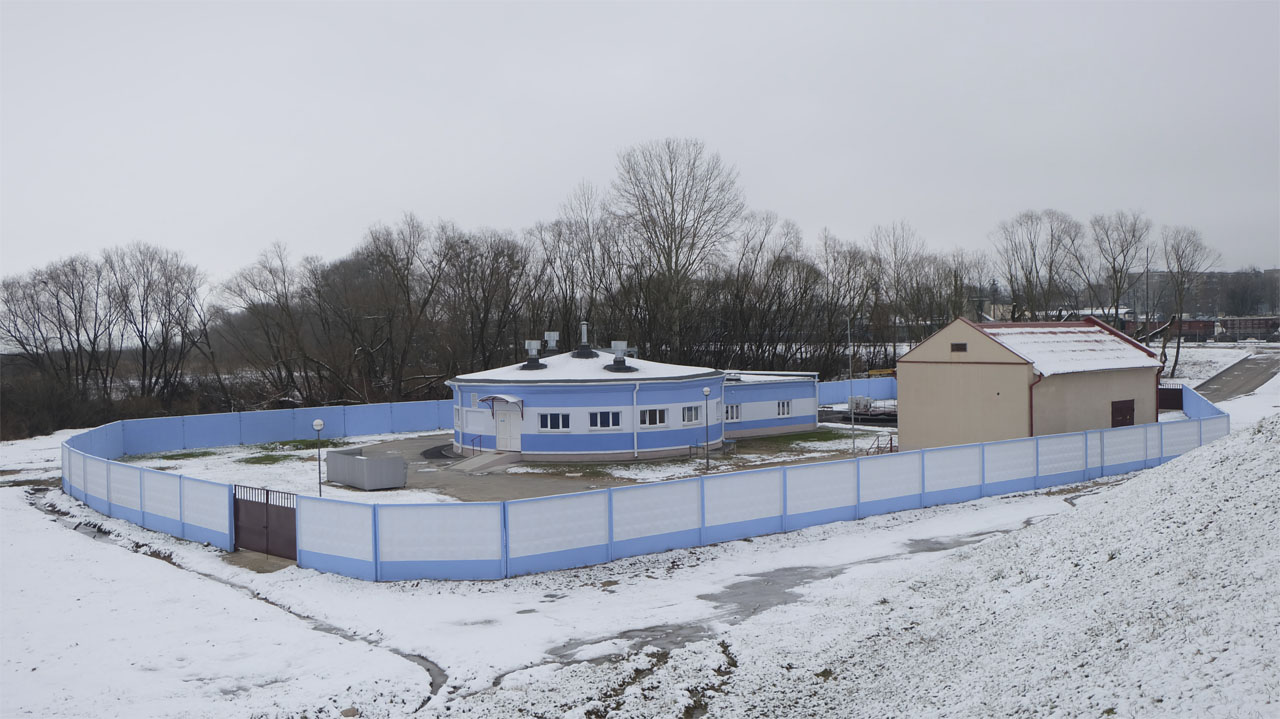

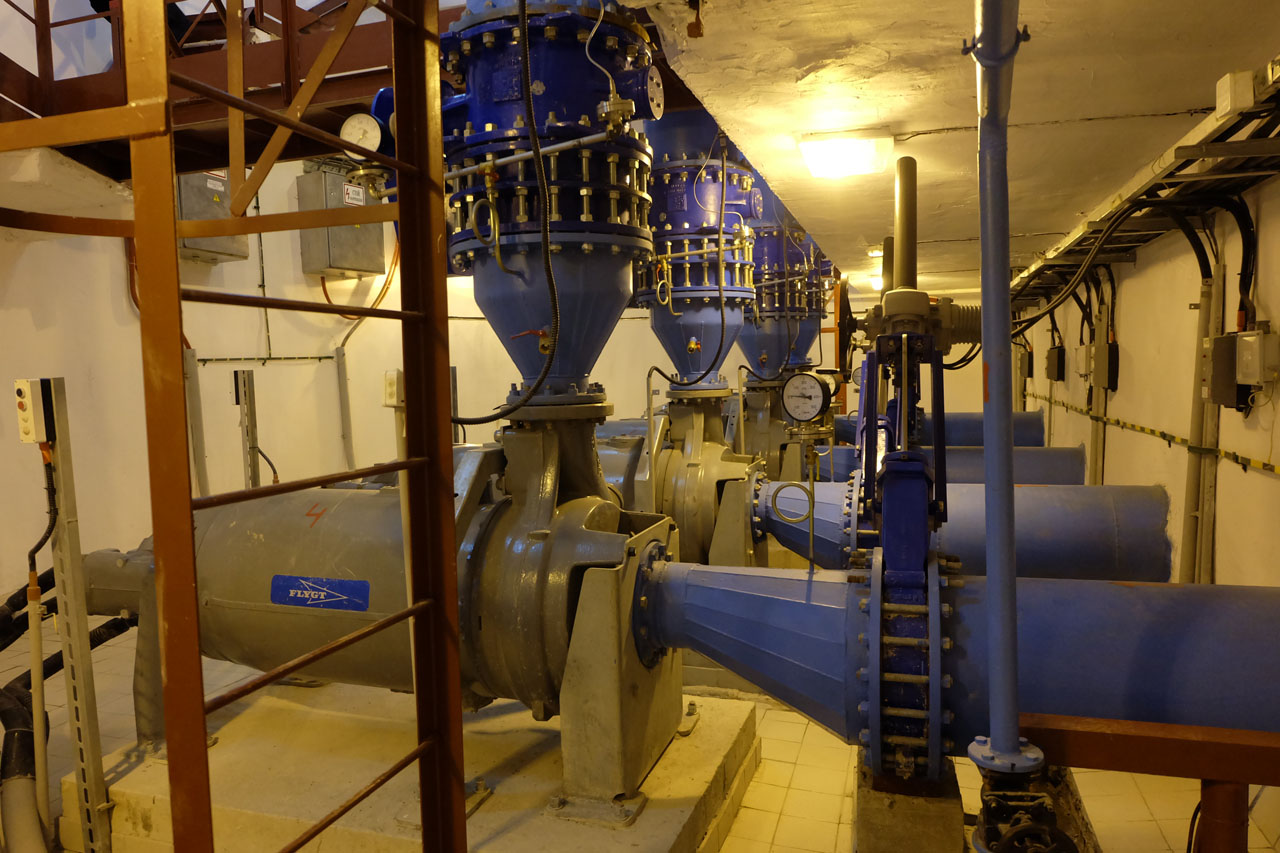

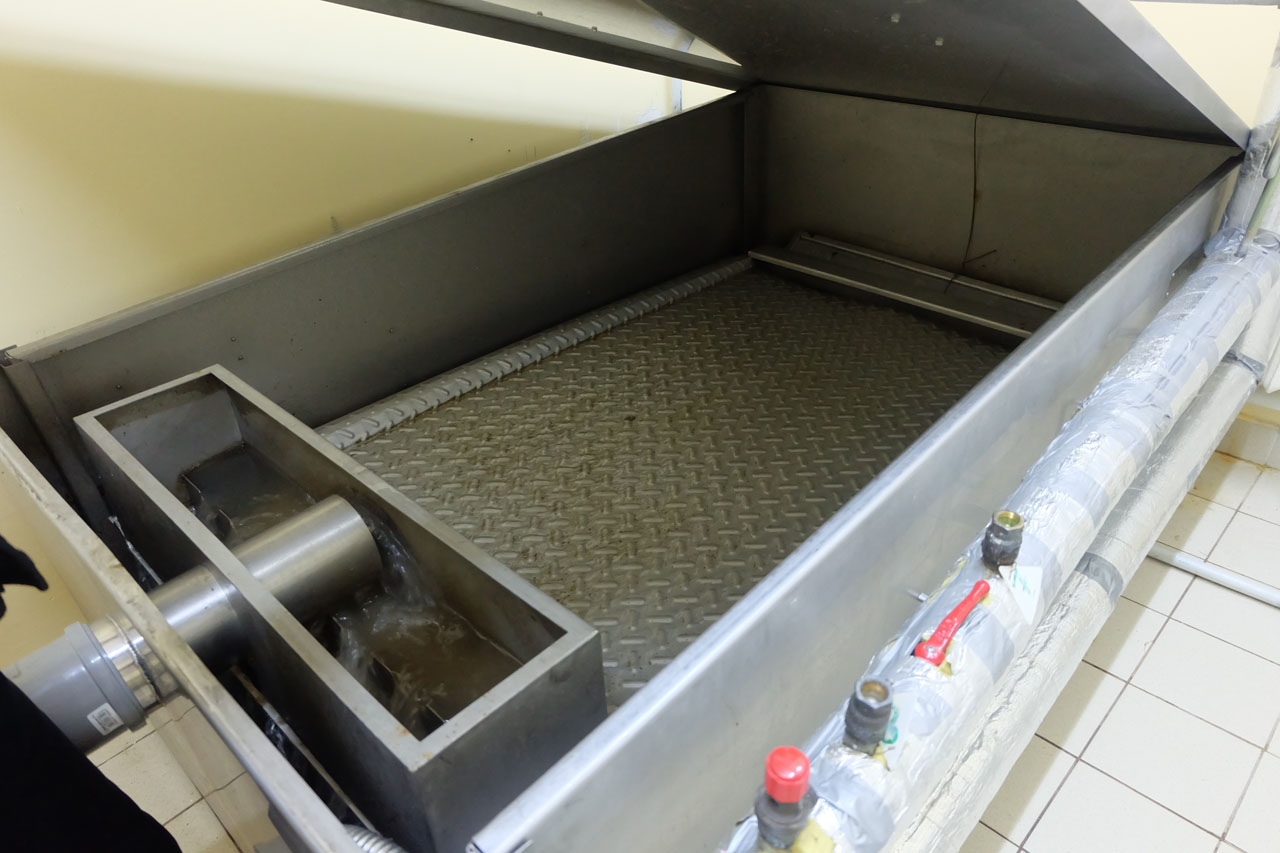

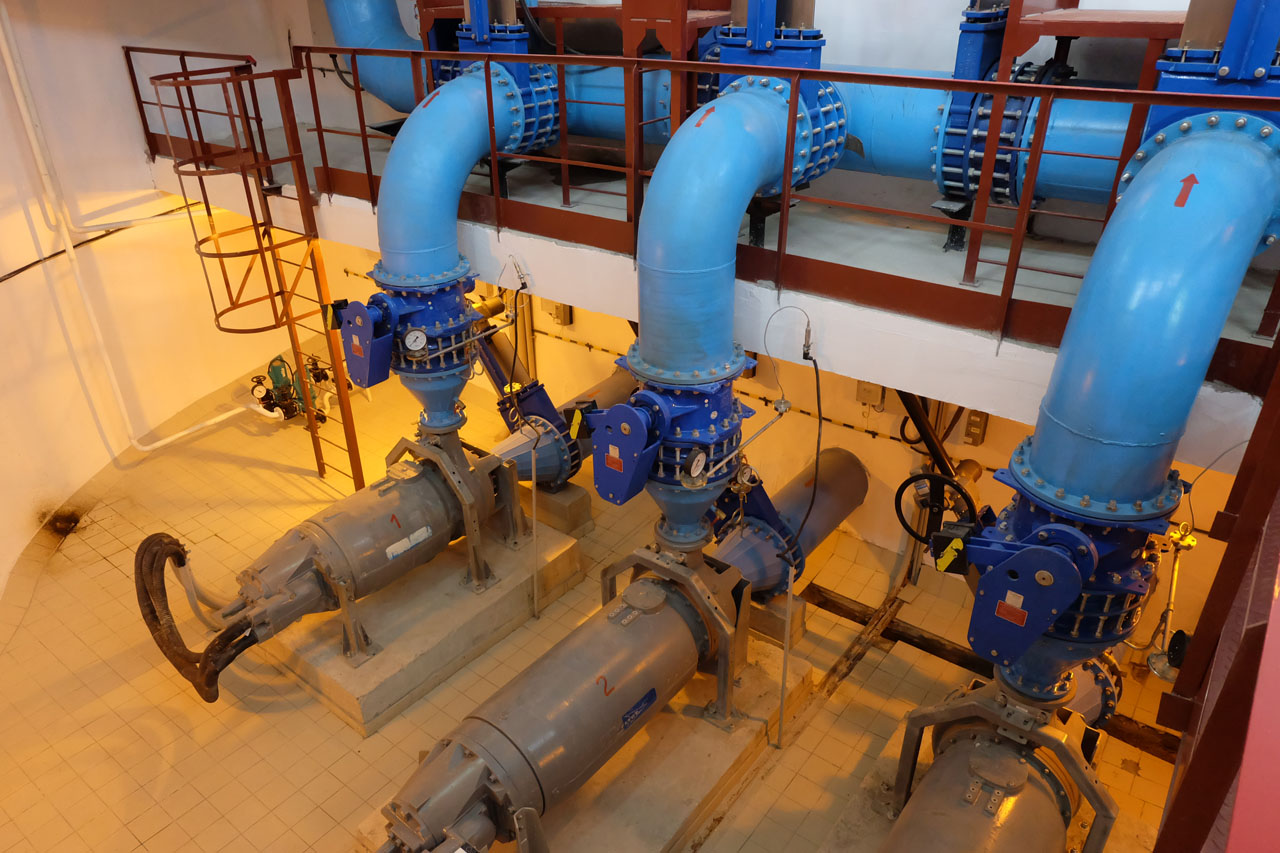

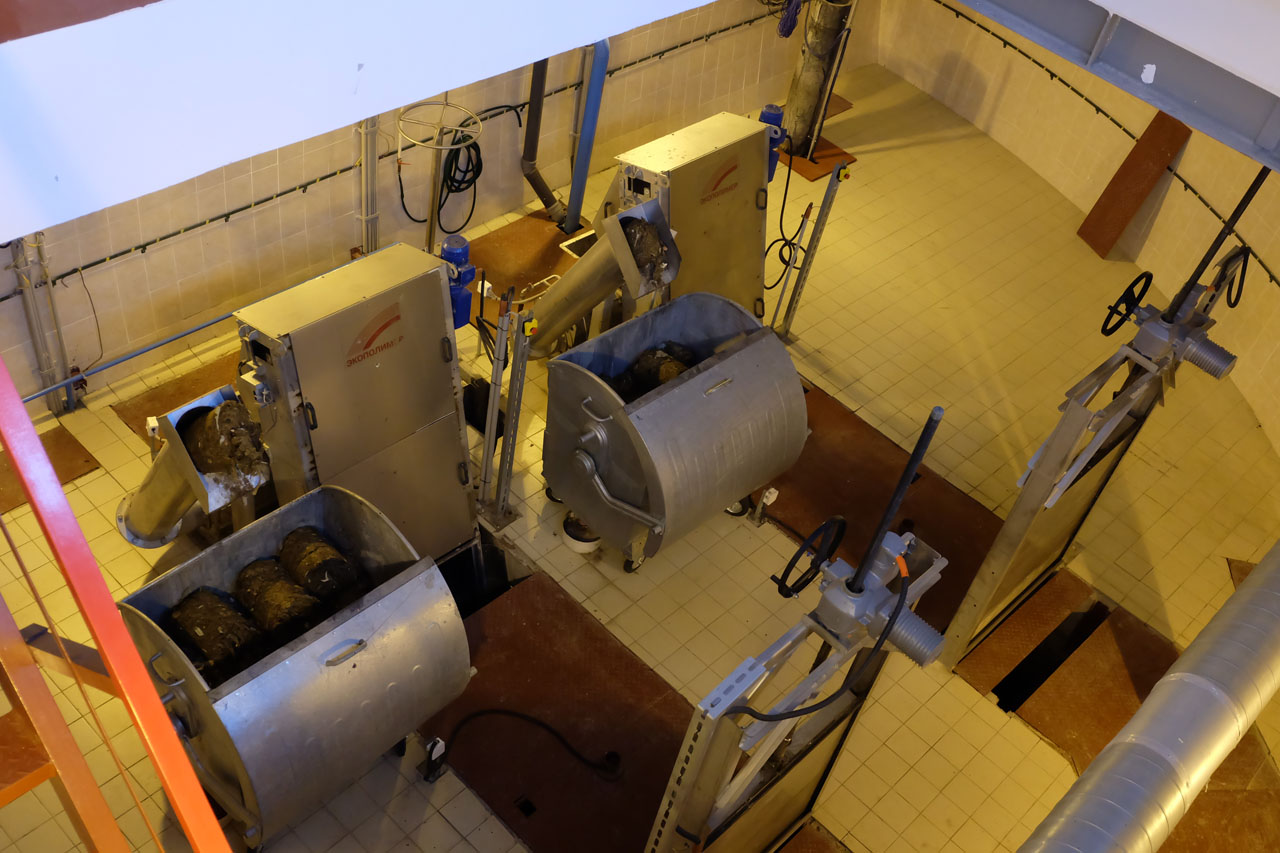

31.08.2017г КНС № 4, реконструированная по проекту «Реконструкция системы канализации бассейна канализования КНС № 4 г. Гродно. II пусковой комплекс» введена в эксплуатацию.

Запущенную КНС №4 посетил также генеральный директор подрядчика - Консорциума АО «Пожаминяй дарбай» и ЗАО «Жилинскис и КО» Раймондас Байкштис.

Выполненная реконструкция КНС №4 позволила снять ряд социальных и экологических проблем и сложностей для системы водоотведения бассейна канализования КНС-4, а именно:

  • нахождение КНС-4 в непосредственной близости от истока р. Городничанка, впадающей в р. Неман при возникновении аварийных ситуаций могло привести к попаданию сточных вод в р. Неман, а как следствие - к загрязнению поверхностных вод Балтийского региона;
  • ограничение строительство жилья в существующих микрорайонах «Пушкина» и «Девятовка – 6,7», «Пролетарская» и перспективного микрорайона «Грандичи» на 100 тыс. жителей;
  • реконструкция КНС-4 обеспечила бесперебойность отвода сточных вод на дальнейшую очистку, предотвращая их попадание в окружающую среду и ее загрязнение, улучшение санитарных условий жизни людей, и, как следствие, улучшения экологического состояния окружающей среды.

БылоСтало


Завершение реконструкции КНС-4

В Гродно завершена реконструкция канализационно-насосной станции №4. Произведено это за счет средств Международного банка реконструкции и развития.

Станция «Учхозовская», которая расположена около путепровода в районе железнодорожного вокзала, была построена в 1974 году. Она собирает сточные воды микрорайонов Девятовка, Пушкина-Доватора, Кленовая-Щорса, застройки улицы Озерское шоссе, частично центра города. Также в систему самотечных коллекторов, подходящих к станции, подкачивают сточные воды три городские и четыре ведомственные насосные станции от поселка Береговой, восточного многопрофильного района СЭЗ «Аульс» и ОАО «Гродно Азот».

– Со времени ввода станции в эксплуатацию на ней проводились только текущие ремонты, – рассказывает директор ГУКПП «Гродноводоканал» Игорь Юзвяк. – Тем временем нагрузки возрастали в связи с развитием восточного промышленного сектора и уплотнением жилой застройки.

В первый пусковой комплекс вошли строительство КНС №12 производительностью 9,8 тысячи кубометров в сутки, бытового корпуса и трансформаторной подстанции, прокладка напорных трубопроводов в две нитки общей протяженностью 8,7 километра. Источником финансирования стал займ Международного банка реконструкции и развития в размере 4,7 миллиона долларов.

В 2014 году станция была введена в строй. Это привело к оптимизации режима по бассейну канализования КНС №4 за счет перераспределения нагрузки сточных вод между обеими станциями и снижения давления в напорных коллекторах.

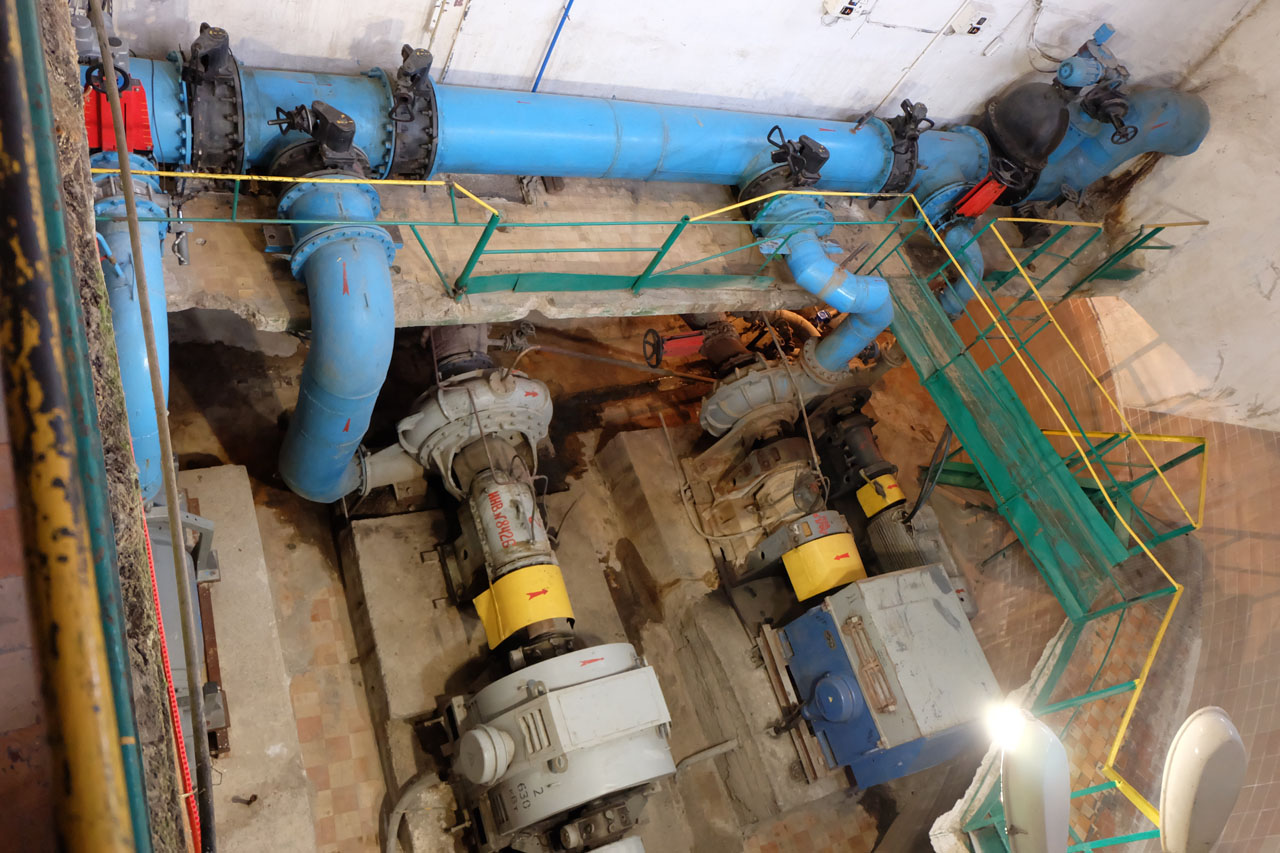

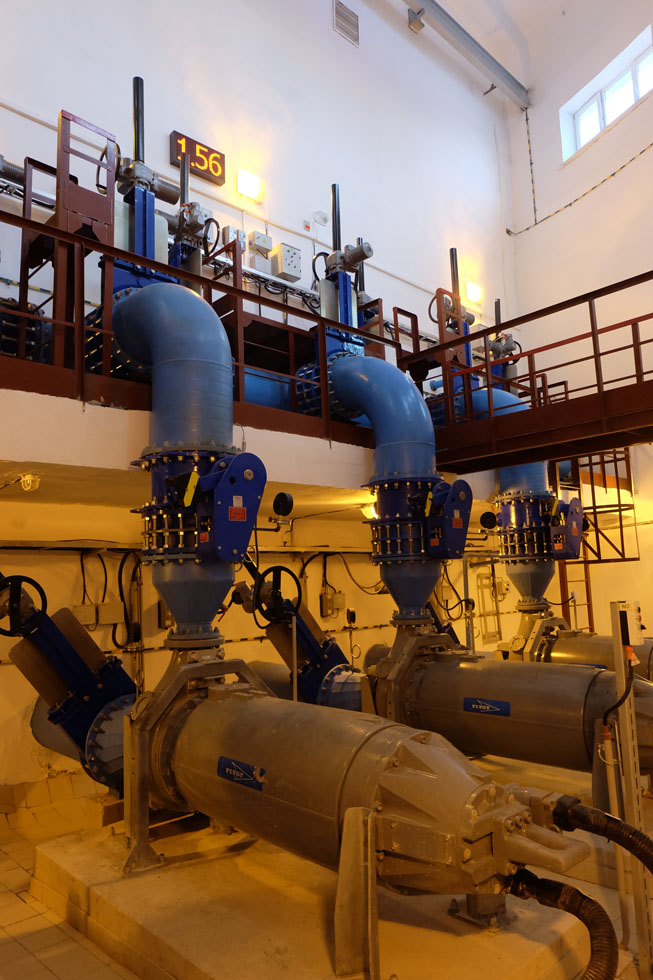

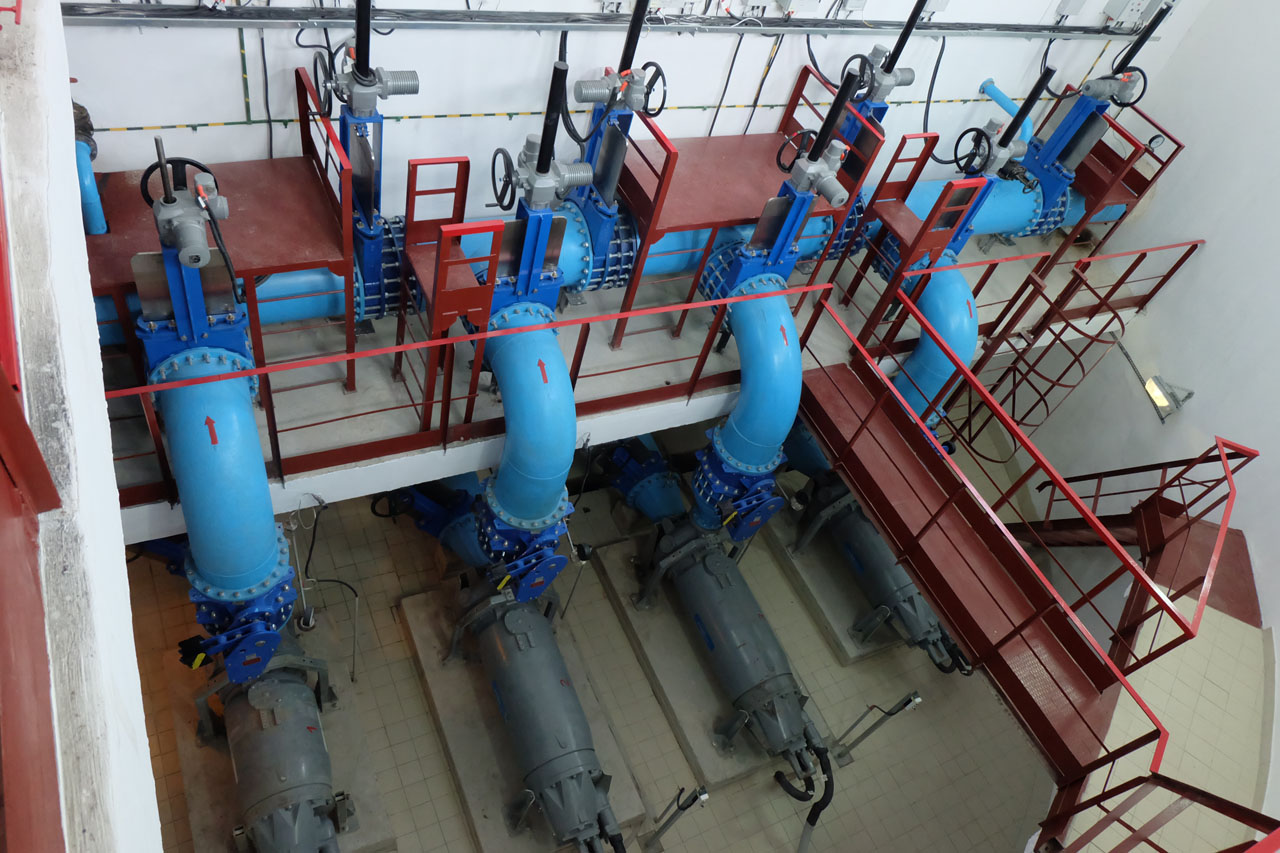

Второй пусковой комплекс – реконструкция КНС №4, строительство временной станции для перекачки стоков, прокладка напорных трубопроводов общей длиной 10,3 километра, технологических коммуникаций – также финансировался за счет средств дополнительного займа Международного банка реконструкции и развития. На эти цели банк выделил 8,2 миллиона долларов в рамках международного инвестиционного проекта «Развитие систем водоснабжения и водоотведения». Усложнял строительство высокий уровень грунтовых вод. Но реконструкция действующей станции была проведена за полтора года. В итоге ее производительность увеличилась почти до 30 тысяч кубометров в сутки.

При реконструкции КНС №4 впервые для ее отопления и горячего водоснабжения применен альтернативный источник энергии на основе геотермального теплового насоса мощностью 12 киловатт с использованием тепла сточных вод. Такой подход позволил полностью отказаться от строительства теплотрассы протяженностью 500 метров, исключить потери тепловой энергии. Экономический эффект составил более 7 тысяч рублей в год.


Материал подготовлен на основании статьи Надежные «подземки». В Гродно завершена реконструкция канализационно-насосной станции №4


Встреча в Минске

10.07.2018 г по предложению Всемирного банка и с целью подготовки проекта «Повышение эффективности и качества коммунальных услуг» и содействия в реализации проекта «Развития систем водоснабжения и водоотведения» в г. Минск состоялась встреча представителей Международного банка Реконструкции и развития и членов Ассоциации организация ВКХ «Аква - Бел» в лице Ерофеенко П.С. - и.о. директора Ассоциации «Аква-Бел», Гуща О. В. - эксперта Ассоциации «Аква-Бел», Юзвяка И. А. - директора ГУКПП «Гродноводоканал», Аврутина О. А. - директора УП «Минскводоканал», Колосовского В. В. - директора КУПП «Водоканал» г. Барановичи, Ларина А. Г. - директора «Новополоцкводоканал», Сванидзе А. Н. - директора УП «Витебскводоканал».

Целью встречи было налаживание диалога по вопросам сектора водоснабжения и водоотведения в Республике Беларусь, обсуждение основных проблемных вопросов сектора и способов эффективности работы водоканалов, в том числе возможности поддержки со стороны Всемирного Банка.
